吉林油田35万千瓦风电项目“加速跑”-新华网
新华网 > 时政 > 正文
2026 05/12 10:41:32
来源:新华网

吉林油田35万千瓦风电项目“加速跑”

字体:

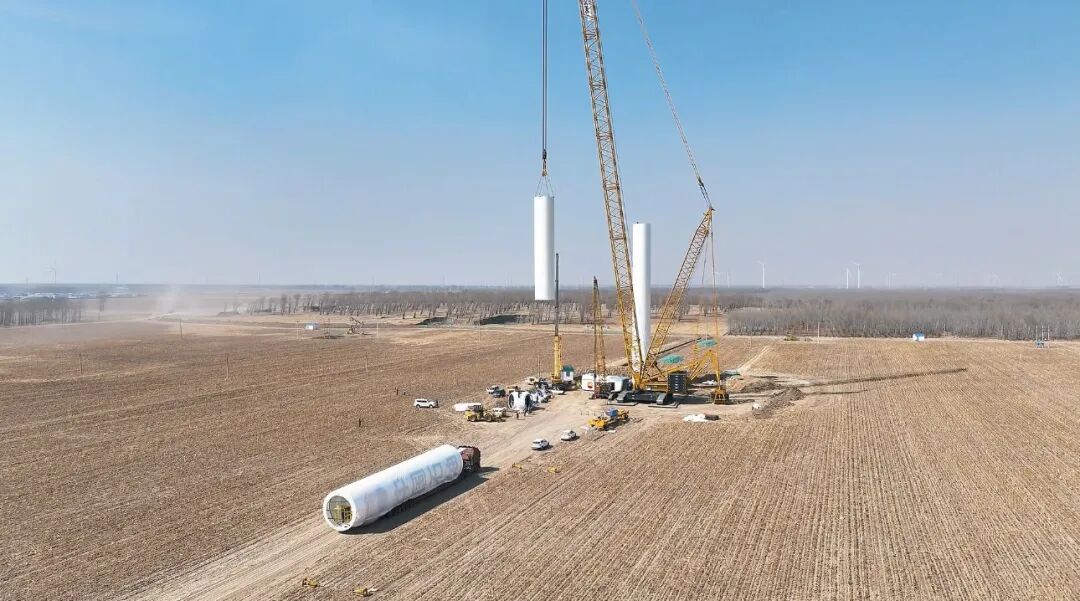

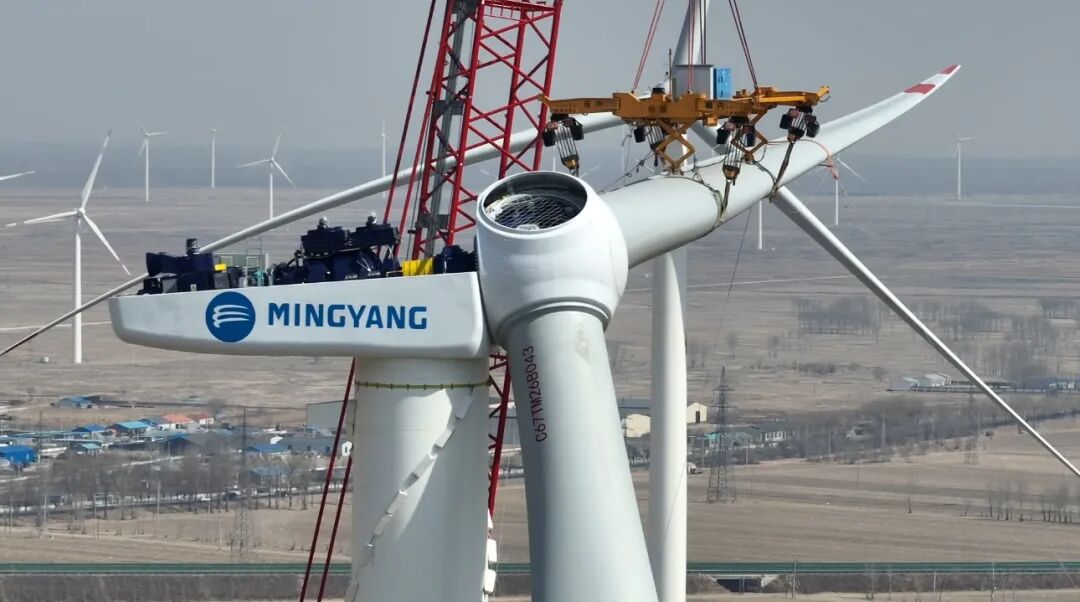

  近日,伴随着最后一台风机叶轮与机舱在百米高空精准对接,吉林油田35万千瓦风电项目所涉及的56台风机全部吊装完成,标志着该项目主体工程取得关键性进展,进入集电线路施工与设备调试冲刺阶段。

  “35万千瓦风电项目开工时正值冬季,天寒地冻;进入春季,整个施工又面临风大、道路翻浆等重重困难。”在紧张的施工现场,吉林油田新能源建设项目部副经理曲乃涛介绍说,面对诸多挑战,新能源生产建设一线广大干部员工主动加压,保障项目安全平稳高效推进。

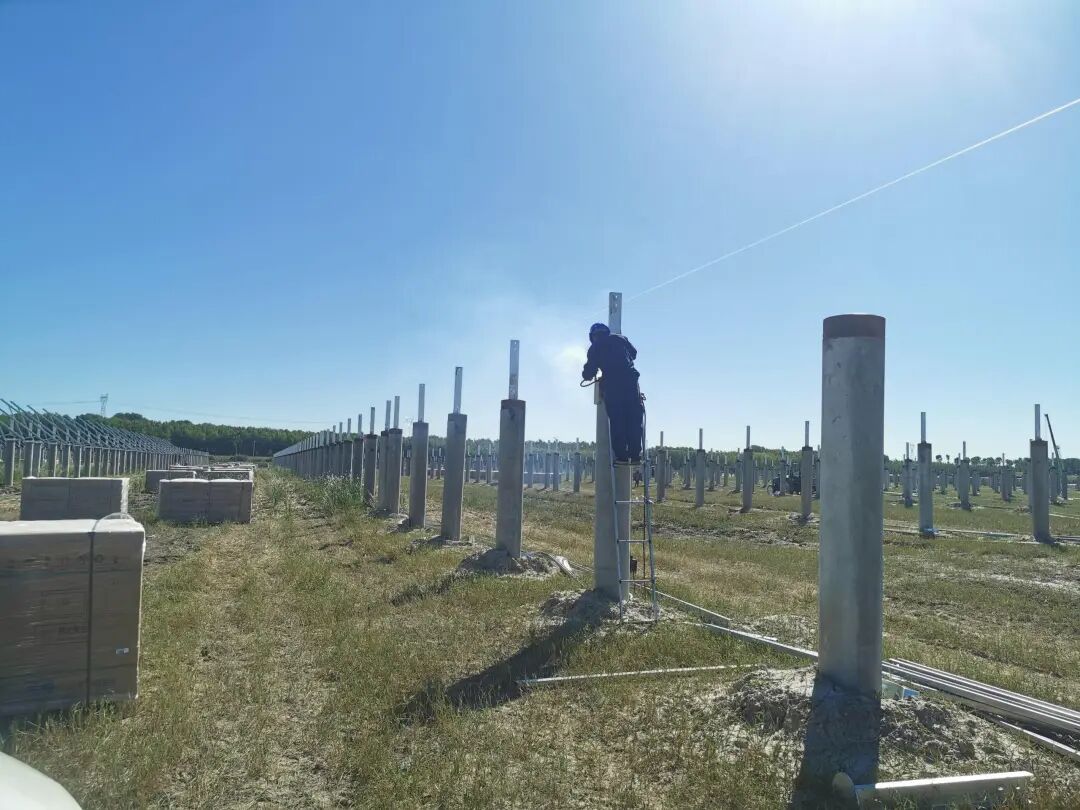

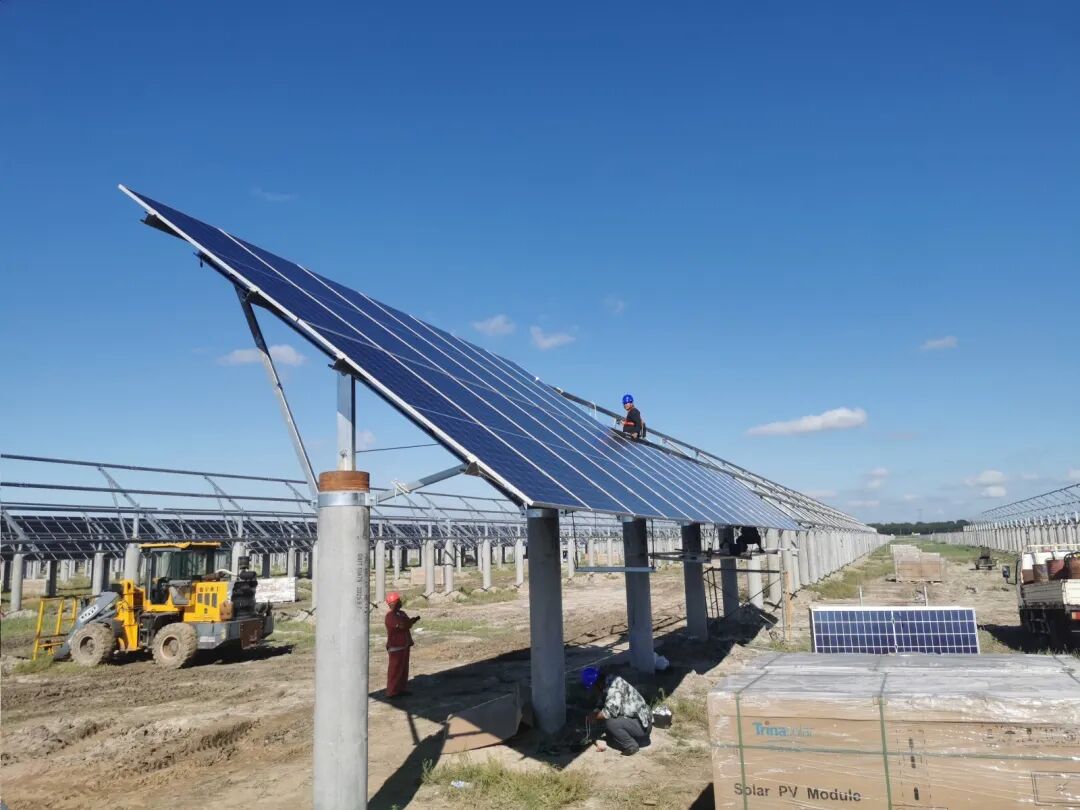

  作为吉林油田45万千瓦风光发电项目的重要组成部分,该风电项目与10万千瓦光伏项目始终协同推进。截至目前,10万千瓦光电项目已并网运行近3个月,累计外输绿电3619万千瓦时;35万千瓦风电项目2025年12月份正式开工,现已完成了总工程量的90%。其中,56台风机基础桩、承台浇筑、吊装、集电线路挖沟均100%完成,250千米电缆已全部到货,正紧锣密鼓进行着敷设施工。

  项目开工以来,吉林油田在总结以往建设经验基础上,攻坚克难,精准施策,从安全质量、进度管控、季节应对、投资压降等多维度发力,不断加快施工步伐,有效防控各类风险,从而跑出了项目建设“加速度”。

  施工中,吉林油田严格规范埋地、敷设、回填等工序,加强现场过程管控,确保项目安全平稳实施。在质量管控方面,从设计、采购到施工全过程,专人负责、严把关口,不断夯实“安全工程”“精品工程”基础。

  吉林油田提前摸排时间节点,进一步优化组织运行,倒排施工计划,集中力量分段施工,最大化提升有效作业时长,确保各项施工按节点推进,提升施工效率。项目部建立日调度、周例会及多方联动机制,高效破解各施工卡点。针对主机等关键物资,采取通知函等方式,保证及时供应。在施工高峰期,25个机位同步施工,创下了日打桩132根纪录,保障了项目高效推进。

  连日来,针对东北地区春季大风频发、道路翻浆等各类施工难点,吉林油田结合工程建设需要,统筹摆布项目建设节奏。抓牢吊装窗口期,各级管理人员关注风力情况,依据气象预报刚性执行错峰施工,优先安排风速平稳时段吊装,坚决做到“不抢工、不冒险、不蛮干”;针对道路翻浆情况,优先完成低洼地带风机吊装,提前修垫进场道路,备足管排、铁板等应急物资;面对春耕影响,吉林油田加强与乡镇、村屯及村民沟通,做好政策宣讲,为项目平稳推进营造和谐环境。

  “项目实施过程中,我们一边要进度,一边着力压降成本”,曲乃涛说,吉林油田坚持从设计、采购、施工、结算全链条发力,现已累计节省工程投资6400余万元。

【纠错】 【责任编辑:党春阳】
