沈佳高铁通化西牵引站外部供电工程提前投产-新华网
新华网 > 时政 > 正文
2025 05/23 16:41:39
来源:新华网

沈佳高铁通化西牵引站外部供电工程提前投产

字体:

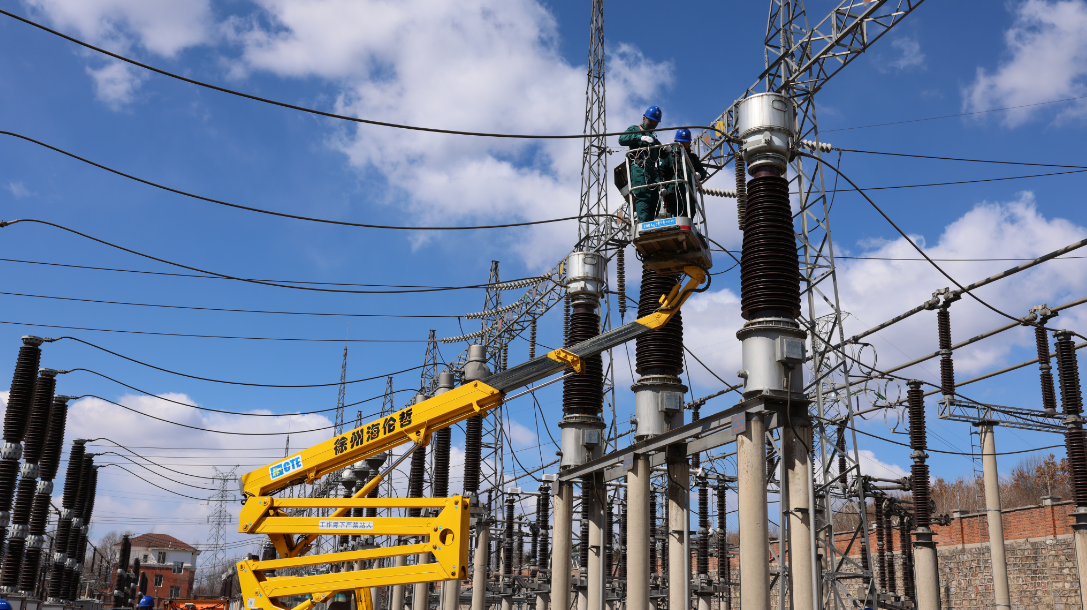

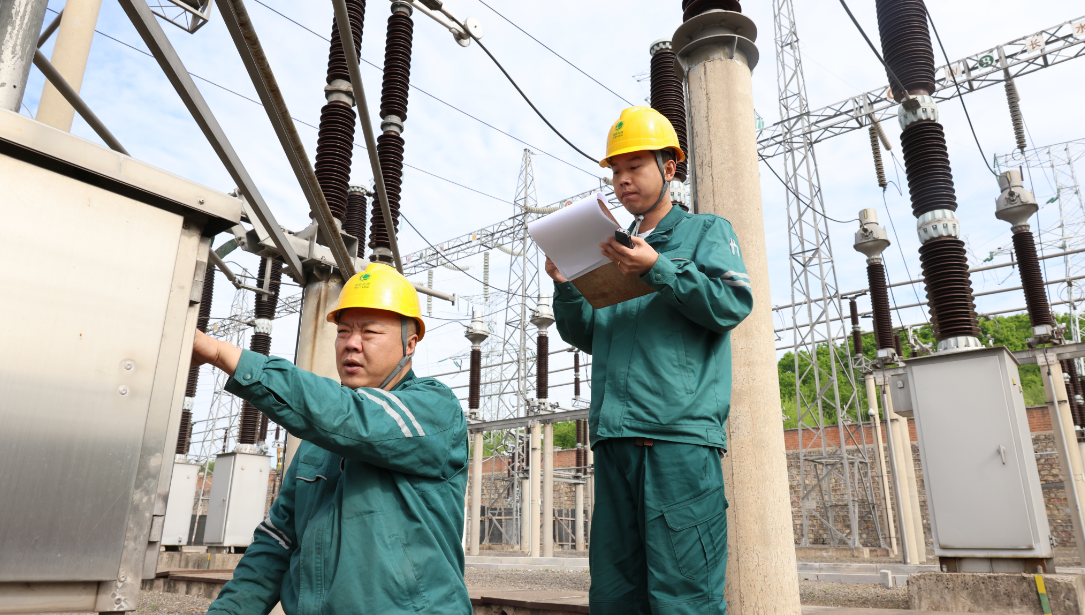

  “检查监控系统和防误系统设备状态是否与现场实际一致。”5月23日,随着国网通化供电公司作业人员完成长流220千伏变电站系统运行方式调整,沈佳高铁通化西牵引站220千伏外部供电工程提前投入运行。

  沈佳高铁作为国家“八纵八横”高铁网的重要连接线,其通化西站是全线规模较大的枢纽站房,总建筑面积达3万平方米。配套电力工程需新建220千伏线路54.4公里、铁塔150基,扩建改造220千伏变电站3座,工程横跨山区、林地、铁路等,施工难度极大。

  该公司成立“高铁服务专班”,实行“1+N”专属客户服务制度。在项目规划阶段主动介入,与铁路建设单位密切配合,开展40余次现场勘察,高质量完成供电方案编制,为工程顺利推进打下坚实基础。

  自2024年11月份正式开工以来,该公司以“精管控、强创新、提品质”为主线推进各项工作,严格落实“四个管住”,从严把好队伍、人员、机械设备进场关口,全流程强化施工安全与质量管控。通过优化工序衔接、推行机械化流水作业、增加作业人员,实现安全风险有效压降和施工效率显著提升。

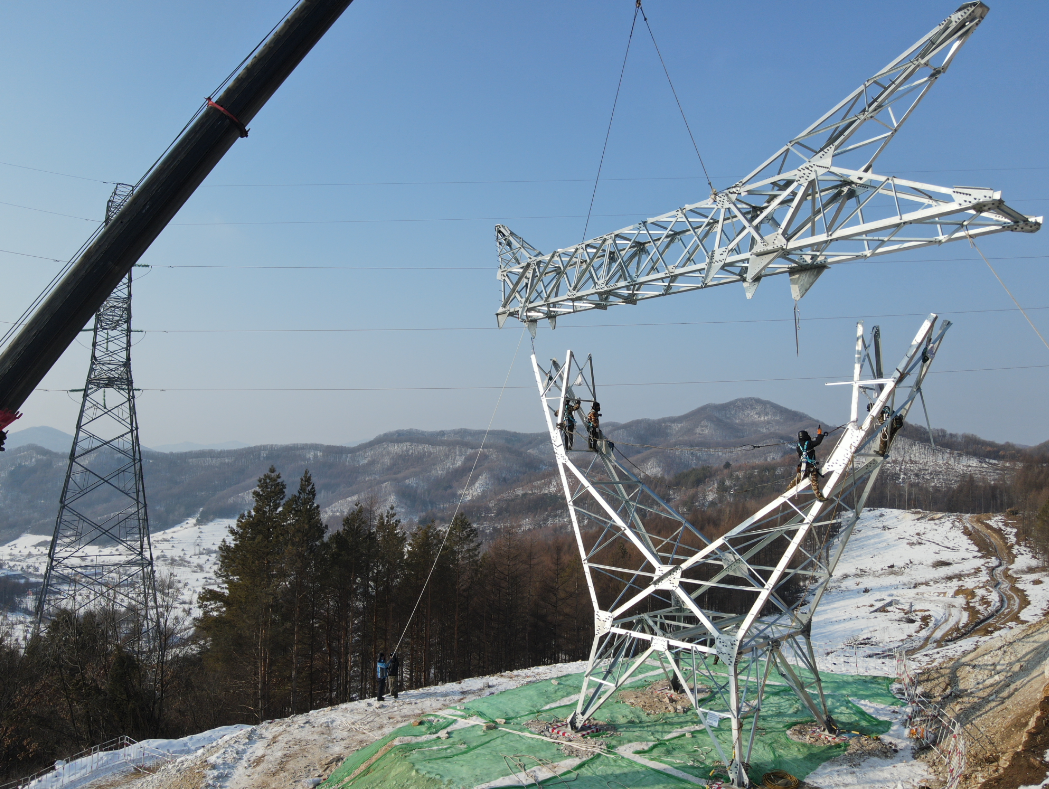

  针对施工地区海拔高、冬季气温低、全线85%铁塔处于林区,有效工期短及时间紧等实际困难,该公司倒排工期、挂图作战,实施工程建设“周通报、日调度”机制,重组优化“人、机、料、法、环”等生产要素,确保工程按计划有序推进。考虑冬季时间较长和林区实际,作业现场采用“爬山虎”拖拉机、大型无人机等方式开展高山林地物料运输,运输效率同比提升52%,仅用80天就完成150基铁塔基础施工。

  “自工程开工以来,全体参建员工全力攻坚,克服低温大风、工期紧张等多重挑战,通过提前进场、延长作业时间等举措,科学调配施工力量,紧扣优质工程目标,全力推进工程施工,助力通化加速迈入高铁时代。”国网通化供电公司建设部副主任潘旭说。

  同时,该公司还通过差异化采用“高低基础+高塔跨树”方案,减少林木采伐10余公顷,并及时调整躲避珍贵药材、林下参和苗圃基地,落实水土保持、生物多样性保护及污染防控要求,全方位践行绿色发展理念。

  “自项目开工建设以来,国网通化供电公司提供了大力的支持和专业的协作,特别是基建部的辛勤付出和高效的配合,为项目顺利的联调联试提供了坚实的电力保障。”中铁电气化局集团有限公司沈白高铁SD-1标段党工委书记关鑫说。
